公司承接的“东部过境高速涉及110kV宏汤Ⅰ、Ⅱ线N1~N4迁改工程”,按照项目工期要求和施工进度计划,该项目的停电施工任务安排在6月1日至4日。

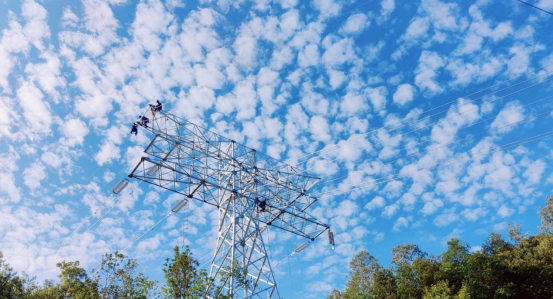

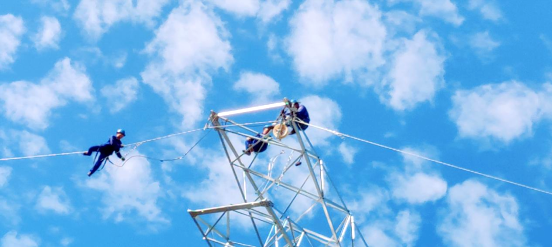

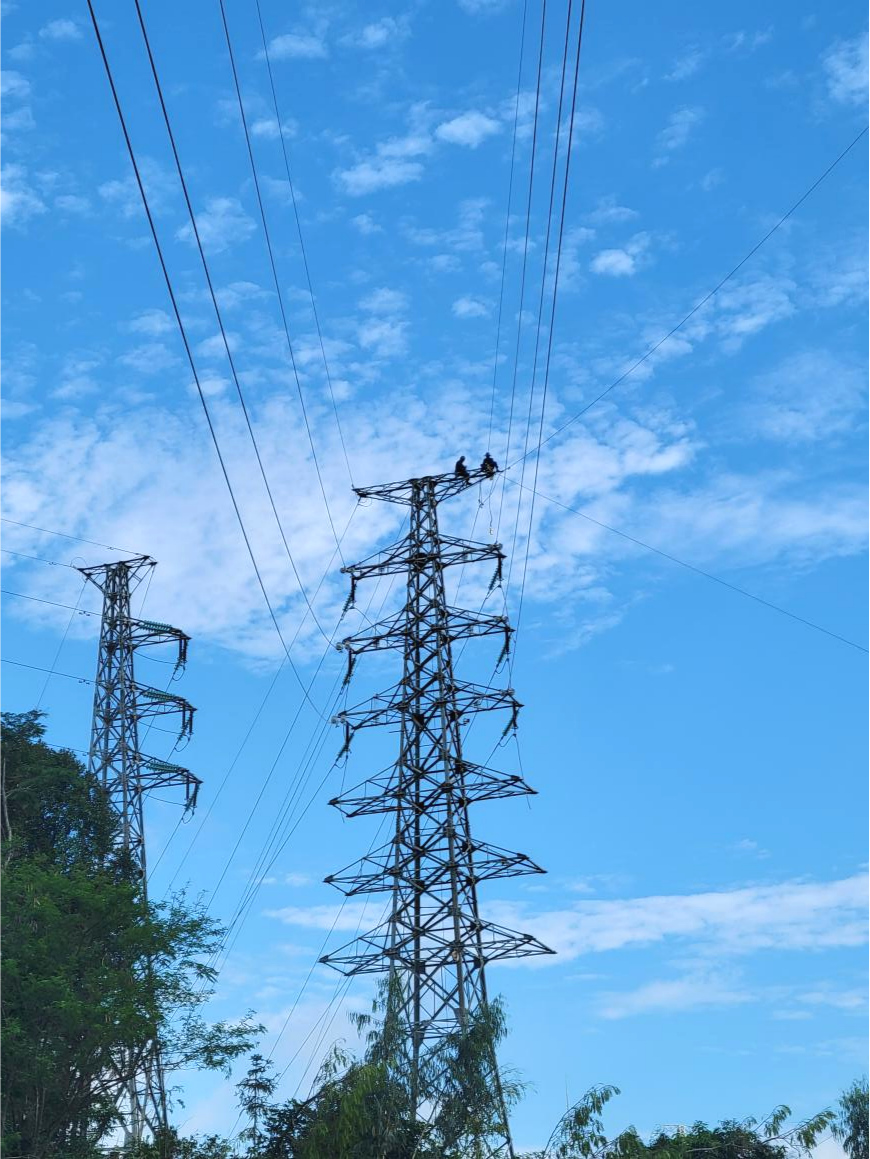

6月的天气如同小朋友的脸说变就变,刚刚是炎炎烈日,瞬间变成电闪雷明。在如此恶劣的天气条件下,工程部的同事们仍不惧艰苦,始终保持最好的工作状态,热火朝天的进行高空作业。
东部过境高速项目部分工明确相互配合,顺利拆除110kV宏汤I、II线N1--N4导地线及光缆、拆除N2、N3铁塔2基,架设110kV宏汤Ⅰ、Ⅱ线N1-新N2-N4导地线,完成宏图站构架至N4光缆和N1、N4跳线更换工作。
为确保停电施工内容能够顺利完成,公司和工程部领导均高度重视,施工前多次组织专题会议研讨确定施工方案,施工中加强组织协调,充分调动现场管理人员和施工人员的积极性。
6月4日,在大家的共同努力下如期圆满完成任务。
